Proyek Bangunan Industri

Pabrik Pengolahan Padi

Pembangunan pabrik pengolahan padi bentang 25 × 200 meter di Aceh.

Lokasi
Aceh
Selesai
Februari 2022
Lama Pengerjaan
250 hari kerja
Luas Bangunan
25 × 200 m
Tinggi Elevasi
8 m
Lingkup
Pembangunan baru

Tentang Proyek

Dua ratus meter panjang — bangunan terbesar di portofolio ini

Dengan bentang 25 meter dan panjang 200 meter, bangunan ini yang terbesar di antara seluruh proyek yang pernah kami kerjakan. Skalanya paling mudah dibaca dari foto muka bangunan: bukaan muatnya setinggi hampir seluruh dinding, dan orang yang berdiri di bawahnya nyaris tidak terlihat. Elevasi 8 meter memberi ruang bagi mesin pengolahan beserta konveyor di atasnya.

Selain bangunan utama, di ujung bentang berdiri bangunan kantor dua lantai yang menyatu dengan struktur pabrik. Pekerjaannya memakan 250 hari kerja dan diserahterimakan pada Februari 2022. Foto pelaksanaannya memperlihatkan tahap paling menentukan: rangka kuda-kuda yang dipasang di atas dinding pasangan bata, sebelum dinding panel menutupinya.

Galeri Proyek

Hasil setelah serah terima

Lima foto bangunan setelah selesai — muka bangunan, bukaan muat, dan sisi panjangnya. Ketuk gambar untuk melihat versi penuhnya.

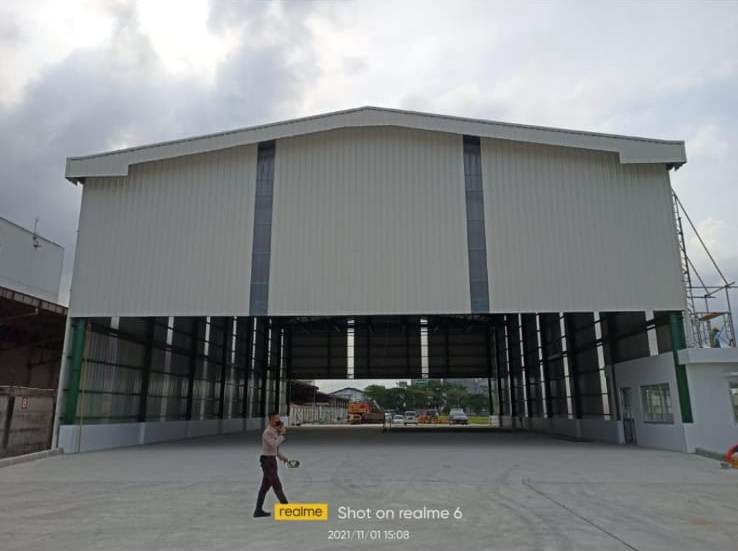

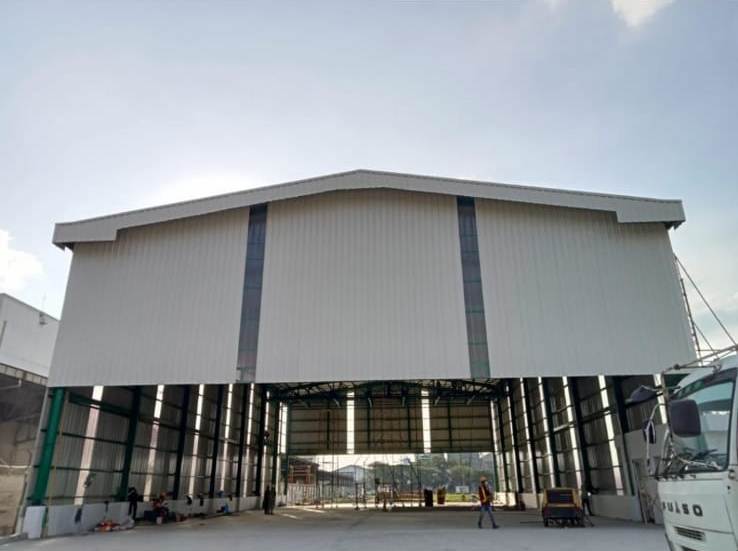

  • Fasad pabrik setelah selesai: bukaan muat setinggi bangunan dengan dinding panel putih dan kolom gelap sebagai irama vertikal.
    Fasad pabrik setelah selesai: bukaan muat setinggi bangunan dengan dinding panel putih dan kolom gelap sebagai irama vertikal.

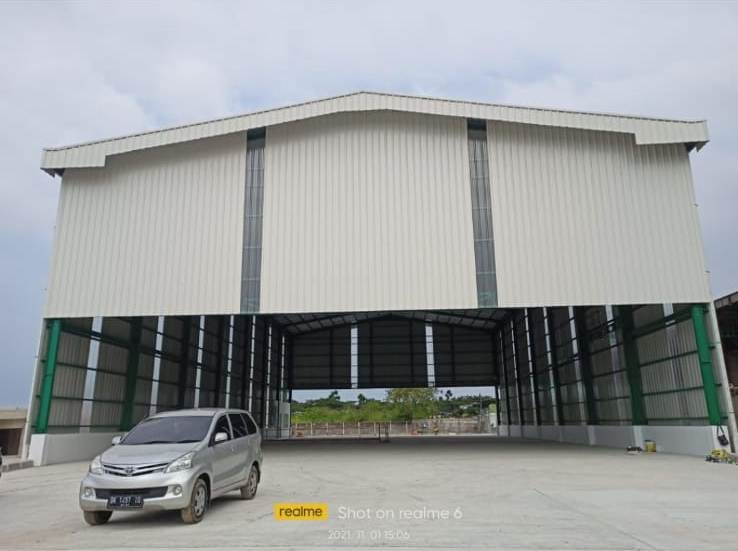

  • Tampak depan dari halaman manuver — skala bukaan terbaca dari perbandingan dengan orang yang berdiri di bawahnya.
    Tampak depan dari halaman manuver — skala bukaan terbaca dari perbandingan dengan orang yang berdiri di bawahnya.

  • Dinding sisi panjang bangunan; panjang bentang 200 m terlihat dari perspektif yang memanjang ke kejauhan.
    Dinding sisi panjang bangunan; panjang bentang 200 m terlihat dari perspektif yang memanjang ke kejauhan.
  • Bukaan muat utama dilihat lebih dekat, dengan area kerja di dalamnya sudah beroperasi.
    Bukaan muat utama dilihat lebih dekat, dengan area kerja di dalamnya sudah beroperasi.

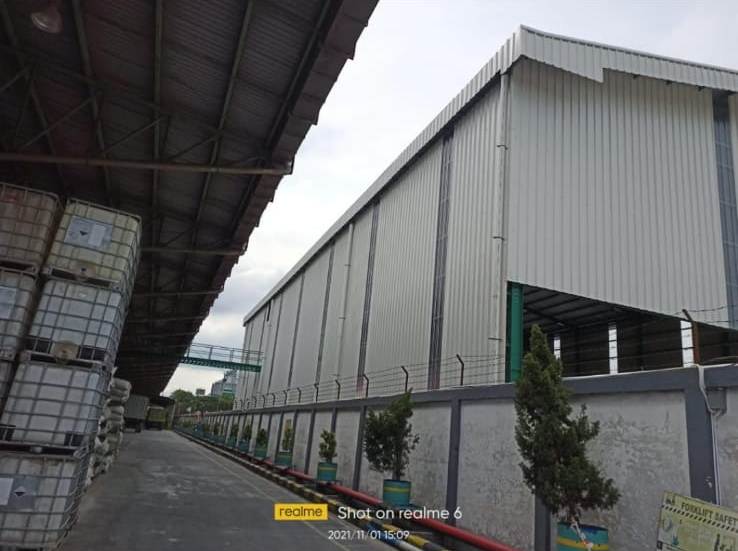

  • Koridor samping antara bangunan pabrik dan area penyimpanan tangki.
    Koridor samping antara bangunan pabrik dan area penyimpanan tangki.

Progres Pekerjaan

Urutan pekerjaan di lapangan

Empat foto pelaksanaan, dari tahap struktur sampai dinding bagian atas diselesaikan.

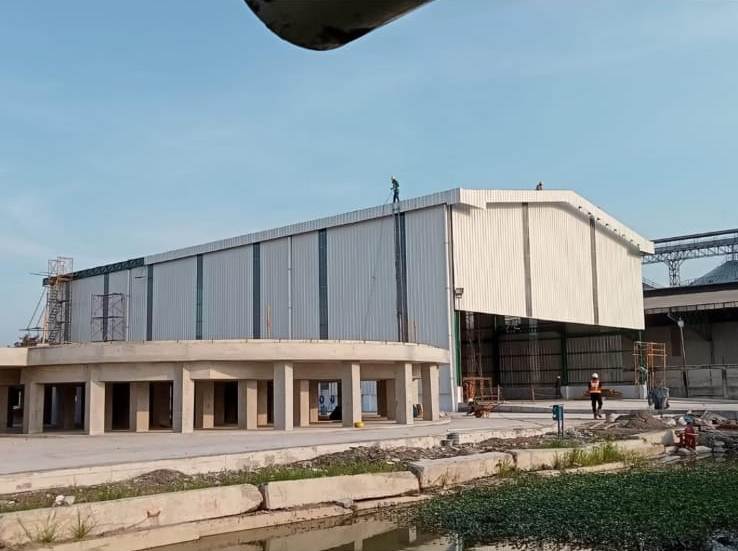

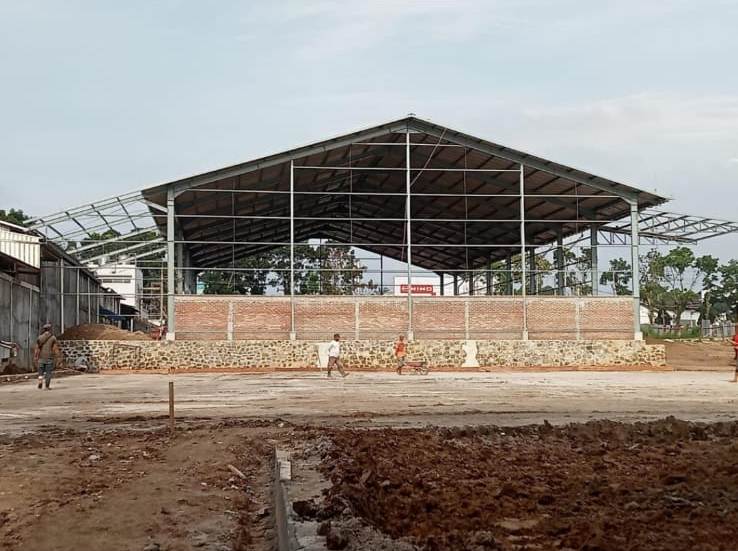

  • Tahap struktur: rangka atap terpasang di atas dinding pasangan bata, lahan belum diperkeras.
    Tahap struktur: rangka atap terpasang di atas dinding pasangan bata, lahan belum diperkeras.

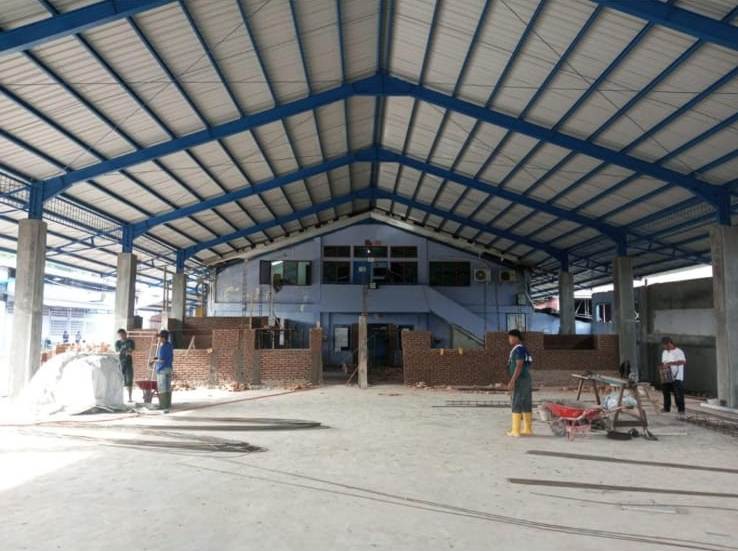

  • Ruang dalam pada tahap struktur — rangka kuda-kuda biru dan bangunan kantor dua lantai di ujung bentang.
    Ruang dalam pada tahap struktur — rangka kuda-kuda biru dan bangunan kantor dua lantai di ujung bentang.
  • Pemasangan dinding panel di sisi luar, bersamaan dengan pekerjaan bangunan pendukung berlantai dua.
    Pemasangan dinding panel di sisi luar, bersamaan dengan pekerjaan bangunan pendukung berlantai dua.

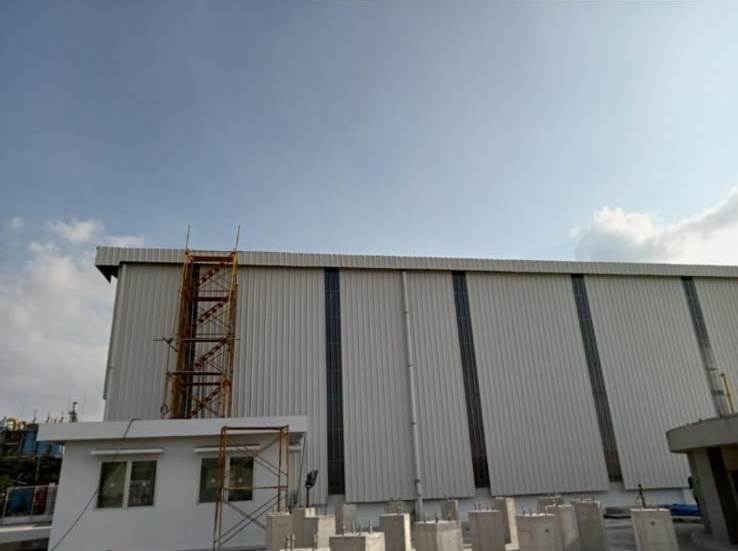

  • Perancah di sisi bangunan menjelang penyelesaian dinding bagian atas.
    Perancah di sisi bangunan menjelang penyelesaian dinding bagian atas.

Punya rencana proyek serupa?

Semua proyek di halaman ini berangkat dari survey ke lokasinya dulu — melihat kondisi lahan dan kebutuhannya, baru bicara rancangan dan biaya. Surveynya gratis.

Ingin tahu lingkup jasanya lebih dulu? Lihat halaman Jasa Kontraktor
